土間とガレージ、薪ストーブのある家
豊田市 注文住宅
工事別|注文住宅新築工事
建築中レポート
- 1. 2026年06月13日
-
引き渡し式
I様
I様と最初にお会いしたのは2022年の夏でした。あれから4年の月日が過ぎ、私の担当させていただいたお客様の中で、最も長いお付き合いをさせていただいている大切なお客様のお引渡しとなります。
I様とは、一緒にバスケを見に行ったり、私に子供が生まれたときにはたくさんの絵本をプレゼントしてくれたり、また今までの完成見学会には殆ど見学に来てくださり、家づくりのことだけでなくたくさんのお話をさせていただきました。
昨晩I様とのお打合せの記録を見返していた時に、I様から最初にお預かりした家づくりのご要望をまとめたリストが出てきました。その中に書かれていたことが、ビルトインガレージ、南側にウッドデッキ、薪ストーブ、広くて明るいリビング、6人掛けのダイニングテーブル、ドックランやテント泊が出来る庭、BOSEのスピーカーを天井から吊るすなど盛りだくさんでした。この完成したお家は本当にその通りで、I様の夢がぎっしり詰まった家をお引渡しできる事を心からうれしく思います。
またその逆で、これからお会いできる機会が減ってしまうことがとても寂しいですが、またTRUNK FES、こもれびの森にもぜひ遊びにいらしてください!またここでBBQが出来る日を楽しみにしております。
営業担当:藤本
- 2. 2026年04月10日
-
電気工事
照明器具やコンセントの取付をしました。
- 3. 2026年04月03日
-
外構工事
くらしを彩る大切な要素である外構工事。外構の専門デザイナーが設計したプランになるように工事をしております。
- 4. 2026年03月30日
-
左官工事(漆喰)
内装の漆喰塗りをしました。 湿気を吸放湿し、空気環境を整える効果があります。手仕事ならではの表情も魅力です。
- 5. 2026年03月28日
-
レンガタイル
お客様がこだわって選ばれたタイルの施工が完了しました。空間に個性と高級感をプラスし、ワンランク上の雰囲気を作り出します。
- 6. 2026年03月17日
-

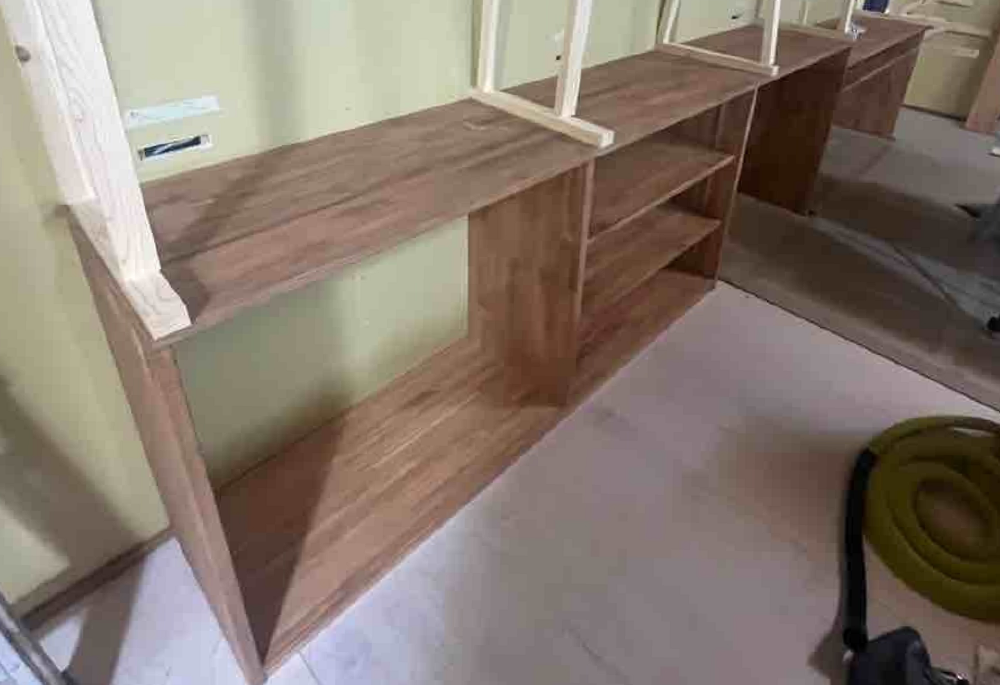

大工工事(造作家具)
建物に合わせて設計されたオーダーメイド家具。インテリアと統一感のある素材を採用し、隙間なく固定することで、安全性とメンテナンス性の高さを両立させています。
- 7. 2026年03月08日
-
大工工事(板張り)
天井や壁への板張り施工が完了しました。天然木ならではの質感と温かみ、そして調湿効果を活かした空間となっています。
- 8. 2026年01月24日
-
壁断熱工事
壁断熱工事です。断熱等性能等級6(UA値0.46以下)を確保するため、高性能グラスウールと調湿気密シートを施工しました。壁内の夏型結露を徹底的に防ぐ仕様です。施工精度を担保するため、第三者による厳正な検査も実施しています。
- 9. 2026年01月22日
-
大工工事(床張り)
床材のフローリング張りが完了しました。
- 10. 2026年01月20日
-
気密測定
気密測定は、建物の性能を保証するための重要な工程です。C値は0.2でした。TRUNK HOMEでは、全棟気密測定を行っています。また、C値0.5以下を保証しています。
- 11. 2026年01月19日
-
屋根断熱工事
屋根断熱工事を進めています。TRUNK HOMEでは、ウレタンフォーム320mmの断熱材を吹き付け、夏の暑さや冬の寒さから家を守ります。
- 12. 2026年01月17日
-
処理防蟻
シロアリ対策として、人にも環境にも優しいホウ酸系の防蟻処理を施しました。メンテナンスの手間がかからず、効果が長続きします。
- 13. 2025年12月20日
-
屋根工事
防水の為のルーフィングや、屋根材の施工に取り掛かっています。雨風から家を守る工程です。
- 14. 2025年12月16日
-
土台敷き
基礎の上に、一階の床を支える土台を設置する作業に入りました。
ここから木工事が本格的に始まります。
- 15. 2025年12月10日
-
基礎工事2
TRUNK HOME標準仕様のベタ基礎で、工事完了しました。
- 16. 2025年11月24日
-
基礎工事1
配筋作業が完了しました。家全体の強度を左右する重要な工程であり、社内検査だけでなく第三者による検査も行います。
- 17. 2025年11月01日
-
地鎮祭
本日、無事に地鎮祭を執り行い、工事の安全を祈願いたしました。
